群策群力 | 聚焦外场装配攻坚 力保项目按期交付

发布日期: 2025-07-18 00:00:00

动装公司肩负着国家核电建设的重要使命,主要承担轴封、屏蔽等重点核电项目核心设备的制造及现场安装工作。循环水泵是三门核电站重要的辅助设备,其核心作用是为核电机组的循环水系统提供动力,保障机组安全、稳定运行。三门循泵虽为辅助设备,却是核电站热力循环、安全防护、效率提升的 “冷却心脏”,其稳定运行直接关系到核电机组的安全性、经济性和环保性。

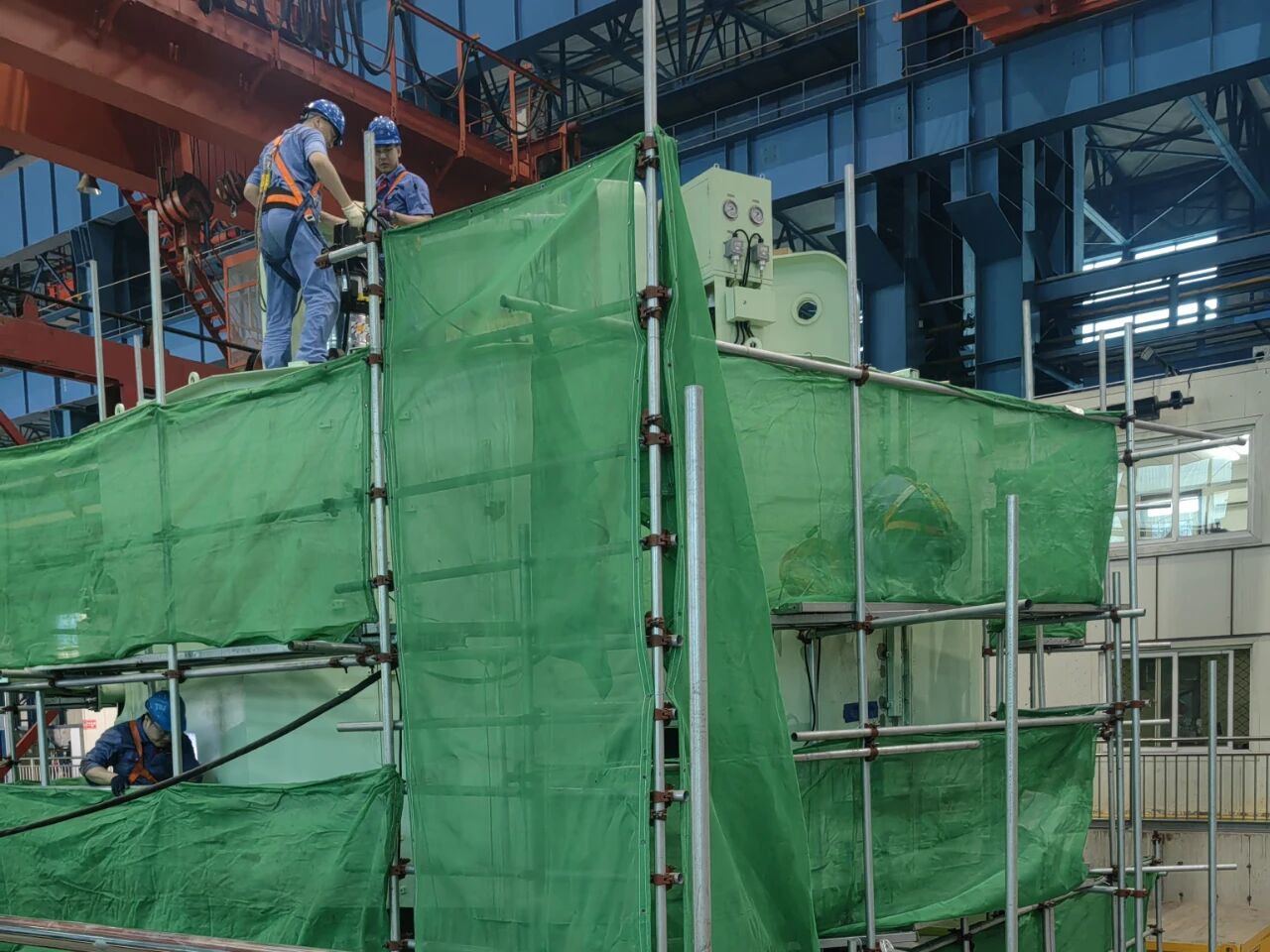

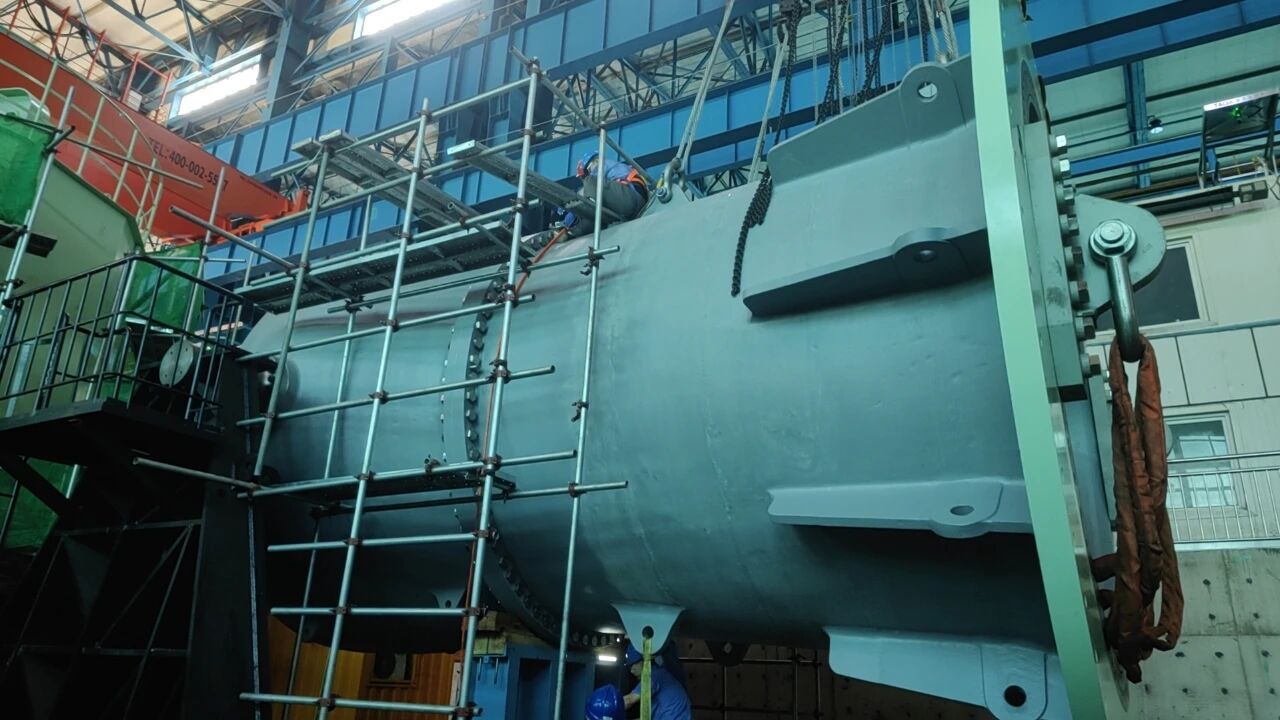

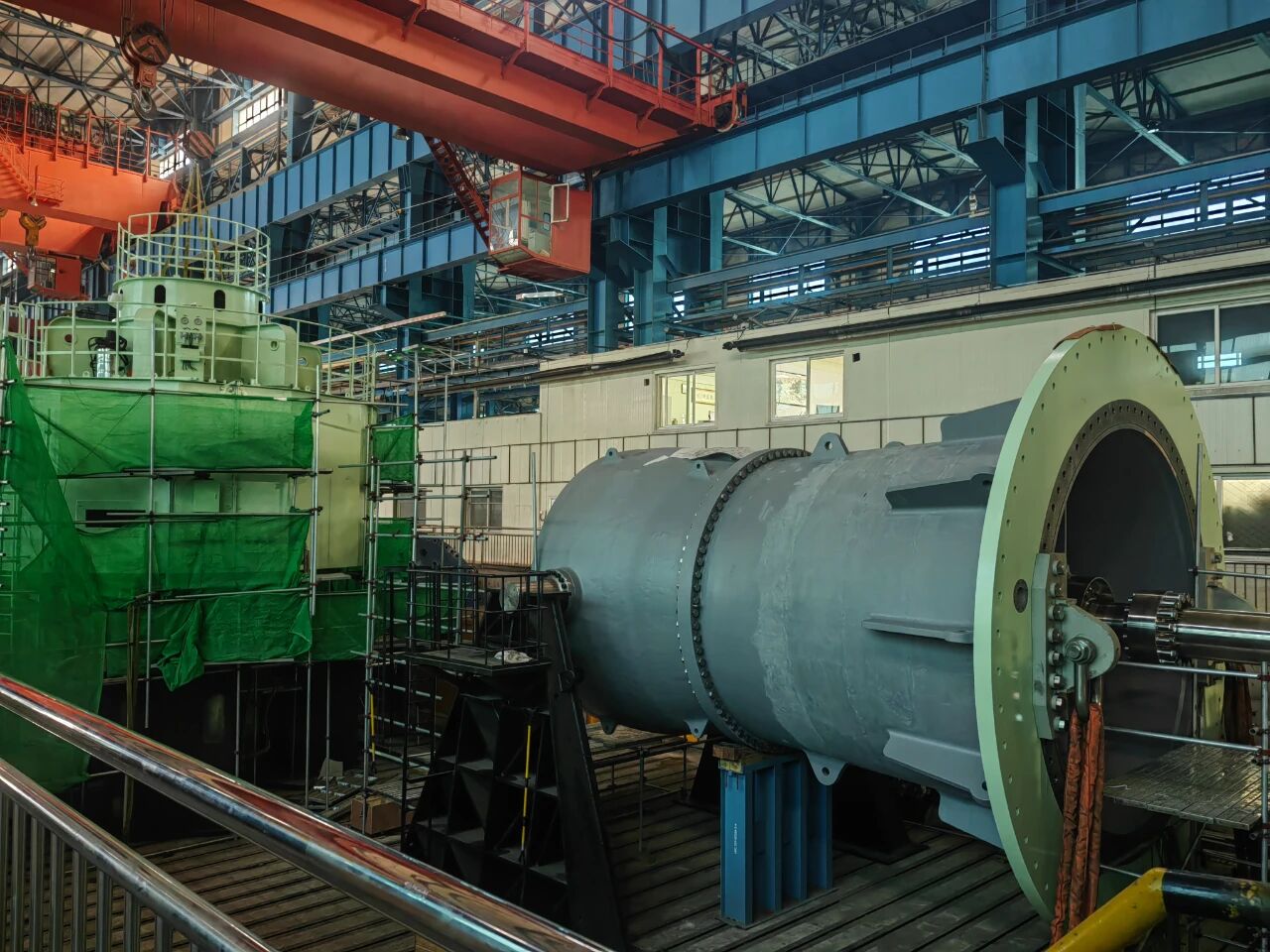

三门循泵项目已完成三台交付,目前第四台正在秦皇岛重装外场地已进入最后的装配收尾阶段,由于电机及泵的工件吨位大(超过300吨)、体积大以及场地环境、多方协同的复杂性,都增加了现场装配的难度。动装公司核电制造部坚决落实公司职代会要求,派出部门要扛起主体责任。由部门管理人员同装配、钳工、焊接、接线、清洁、喷漆、检验等15人组成现场攻关团队,在过程中通过系统化、精细化的管理,强化团队分工与协作,打破部门壁垒,加强跨部门协作,压实装配质量、效率与安全工作,成为项目顺利交付的关键。


充分发挥党员先锋模范作用,攻坚克难保交付。面对用户急需的情况下,计划由正常装配周期20天压缩到10天。党员王佳同志作为现场负责人细致分解计划到小时,提前识别内外部资源,提前准备缺件、工具,协调重装公司场地、吊车、焊机等资源,根据作业过程质量与安全要求及人员技能统筹安排人员班次。面对现场装配过程中纷繁复杂的环境条件,能够带领全体人员始终保持不畏艰辛、迎难而上的精神状态,坚决完成任务节点。党员叶明星同志作为现场装配工长充分发挥个人技能优势,在关键工序中能够带领装配人员完成装配难点工序,在时间紧任务重的情况下带领装配人员连班加点、克服现场40度的高温潮湿环境、主动想办法不怕 “苦、脏、累” ,保证了装配工序按节点完成。党员王洋同志在完成电机接线工作的同时也能兼职配合搭架子工作。一个党员一面旗帜,在现场党员先锋模范作用的带动下,团队成员攻坚克难、保质保量地提前完成了交付任务。


压实现场质量、安全管理。外场地装配的质量直接关系项目使用寿命与运行安全,现场团队将质量管理触角延伸至每个细节。坚持问题导向,注重责任落实,保证现场装配、清洁等各环节细致执行“三防”工作,坚决防住异物,杜绝因为磕碰问题出现的质量问题,保证高质量交付。严格现场安全管理,加强现场危险源登高作业、重点要害部位的管控,严格执行 “岗前交底 + 实时巡查”坚决守住外场地安全底线。


结合多年外场安装服务管理经验,动装公司逐渐探索出一套适配外场地特点的管理模式,在复杂环境中实现 “质量、效率、安全” 的平衡。通过团队、流程、质量、安全、效率等五大维度的精细化管理,以更严谨的态度和更专业的追求不断夯实外场地管理,坚决扛起主体责任,目标在沈阳、青岛、葫芦岛、成都、秦皇岛等外场地项目中实现 “零事故、零投诉、按期交付”的目标 。为各类核电项目的顺利实施提供更坚实的保障,为建设世界一流核主泵研制基地而不懈奋斗!
